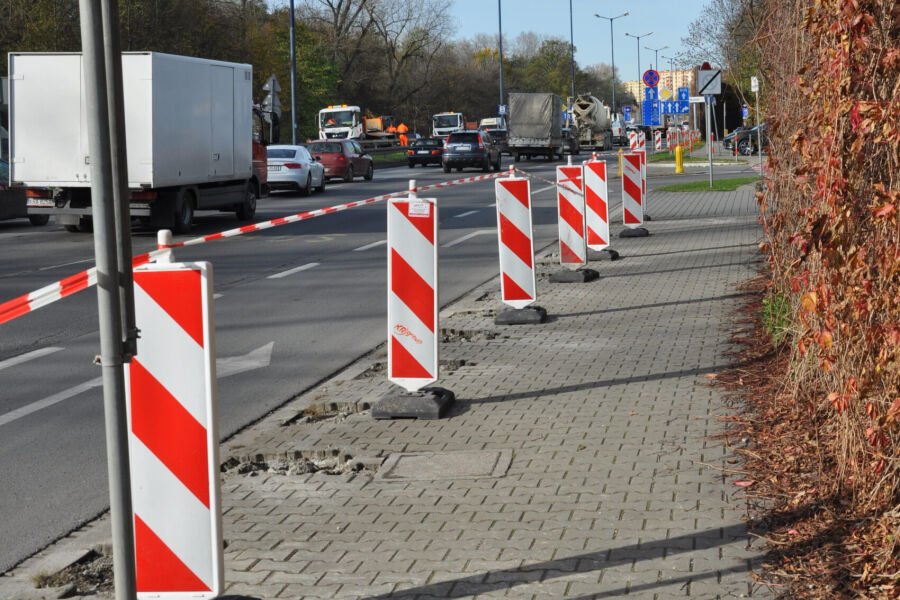

Od poniedziałku, 30 września 2024 roku, zmiany organizacji ruchu i kursowania komunikacji autobusowej na ulicy Opolskiej. Drogowcy kontynuują remont jednej z najważniejszych arterii komunikacyjnej w Krakowie. Właśnie rusza asfaltowanie nowej nawierzchni – w pierwszej kolejności na jezdni w kierunku Katowic. Zarząd Dróg Miasta Krakowa przedstawił harmonogram robót na najbliższe tygodnie.
– Prace będą prowadzone wieczorami i nocami, w godzinach od ok. 19.00 do 5.00, w celu minimalizacji zakłóceń ruchu drogowego w tej części miasta. W każdym z etapów będzie obowiązywać połówkowe zwężenie jezdni. Planowany harmonogram prac jest uzależniony od warunków pogodowych i dostępności poszczególnych pasów jezdni – informują przedstawiciele Zarządu Dróg Miasta Krakowa.
Harmonogram prac na najbliższy tydzień
- noc z 30 września na 1 października – frezowanie na całej szerokości jezdni, odcinek od wylotu z tunelu pod skrzyżowaniem z linią Krakowskiego Szybkiego Tramwaju do stacji paliw BP
- noc z 1 na 2 października – frezowanie na całej szerokości jezdni, odcinek od stacji paliw BP do ul. Gdyńskiej
- noc z 2 na 3 października – pogłębianie frezowania i układanie podbudowy bitumicznej, od wylotu z tunelu pod skrzyżowaniem z linią Krakowskiego Szybkiego Tramwaju do stacji paliw BP (strona prawa)
- noc z 3 na 4 października – pogłębianie frezowania i układanie podbudowy bitumicznej, od wylotu z tunelu pod skrzyżowaniem z linią Krakowskiego Szybkiego Tramwaju do stacji paliw BP (strona lewa)
- noc z 4 na 5 października – pogłębianie frezowania i układanie podbudowy bitumicznej, odcinek od stacji paliw BP do ul. Gdyńskiej (strona prawa)
Zmiany w komunikacji miejskiej
W związku z robotami w noce z 30 września na 1 października, oraz z 2 na 3 i z 3 na 4 października swoje trasy zmienią linie autobusowe nr 120, 144, 220, 240, 290 i 904. W godz. od ok. 21.00 do 5.00 autobusy będą kursować przez ul. Władysława Łokietka.
Harmonogram prac na kolejne tygodnie
- noc z 7 na 8 października – pogłębianie frezowania i układanie podbudowy bitumicznej, odcinek od stacji paliw BP do ul. Gdyńskiej (strona lewa)
- noc z 8 na 9 października – układanie warstwy wiążącej, odcinek od zakresu przebudowanego w ramach KST III do ul. Gdyńskiej (strona prawa)
- noc z 9 na 10 października – układanie warstwy wiążącej, odcinek od zakresu przebudowanego w ramach KST III do ul. Gdyńskiej (strona lewa)
- noc z 10 na 11 października – frezowanie na całej szerokości jezdni, odcinek od ul. Gdyńskiej do ul. J. Conrada
- noc z 11 na 12 października – pogłębianie frezowania i układanie podbudowy bitumicznej, odcinek od ul. Gdyńskiej do ul. J. Conrada (strona prawa)
- noc z 14 na 15 października – pogłębianie frezowania i układanie podbudowy bitumicznej, odcinek od ul. Gdyńskiej do ul. J. Conrada (strona lewa)
- noc z 15 na 16 października – układanie warstwy wiążącej na całej szerokości jezdni, odcinek od ul. Gdyńskiej do ul. J. Conrada
- noc z 16 na 17 października – frezowanie na całej szerokości jezdni, odcinek od ul. J. Conrada do ul. Sosnowieckiej
- noc z 17 na 18 października – pogłębianie frezowania i układanie podbudowy bitumicznej, odcinek od ul. J. Conrada do ul. Sosnowieckiej (strona prawa)
- noc z 18 na 19 października – pogłębianie frezowania i układanie podbudowy bitumicznej, odcinek od ul. J. Conrada do ul. Sosnowieckiej (strona lewa)
- noc z 21 na 22 października – układanie warstwy wiążącej na całej szerokości jezdni, odcinek od ul. J. Conrada do ul. Sosnowieckiej
- noc z 22 na 23 października – układanie warstwy ścieralnej, odcinek od wylotu z tunelu pod skrzyżowaniem z linią Krakowskiego Szybkiego Tramwaju do ul. Gdyńskiej (strona prawa)
- noc z 23 na 24 października – układanie warstwy ścieralnej, odcinek od wylotu z tunelu pod skrzyżowaniem z linią Krakowskiego Szybkiego Tramwaju do ul. Gdyńskiej (strona lewa)
- noc z 24 na 25 października – układanie warstwy ścieralnej, odcinek od ul. Gdyńskiej do ul. Sosnowieckiej (strona prawa)
- noc z 25 na 26 października – układanie warstwy ścieralnej, odcinek od ul. Gdyńskiej do ul. Sosnowieckiej (strona lewa).
Po zakończeniu robót na jezdni północnej drogowcy przeniosą się na południową stronę ul. Opolskiej.
Realizacja zadania planowana jest do połowy grudnia. Koszt prac to ok. 5 mln zł.
